Escolher a fundação errada em solo fraco é um dos erros mais caros da construção civil: recalques diferenciais racham paredes, torcem esquadrias e podem comprometer a estrutura inteira.
A correção pós-obra custa de 3 a 10 vezes mais do que o projeto correto desde o início. A boa notícia: quando o problema é solo fraco ou heterogêneo, a engenharia tem uma solução consolidada.
A fundação radier — também chamada de laje de fundação ou radier plano — é uma laje de concreto armado que cobre toda a área de projeção da edificação.
Ela distribui, de forma homogênea, as cargas dos pilares e paredes ao solo. É a fundação certa quando o terreno tem baixa capacidade portante e montar sapatas isoladas custaria mais do que cobrir o terreno inteiro.
Em termos práticos: se a soma das áreas das sapatas ultrapassaria 60% da área total do piso, a ABNT NBR 6122 indica o radier como solução econômica e técnica.
É muito usada em casas populares, sobrados e galpões leves. Mas exige sondagem SPT e dimensionamento por engenheiro para funcionar corretamente.
Neste guia você vai ver o que é radier, em quais solos ele funciona, como executar passo a passo, e quais armaduras e espessuras usar.
Também vamos comparar o custo por m² com sapata e baldrame, e listar os erros mais comuns que comprometem a fundação.
O Que É Radier e Como Ele Funciona
Radier é uma fundação superficial — aquela que transmite as cargas ao solo a uma profundidade menor que duas vezes a sua menor dimensão, conforme definido pela NBR 6122.
Diferente da sapata, que concentra os esforços em pontos isolados sob cada pilar, o radier age como uma "bandeja" rígida: toda a área em contato com o solo trabalha em conjunto para absorver e redistribuir as cargas.
O mecanismo estrutural é simples: as cargas dos pilares e paredes geram pressões sobre a laje. Por ser monolítica e armada em duas direções, a laje distribui essas pressões ao solo de maneira uniforme.
Isso reduz drasticamente a tensão por m² transmitida ao terreno — quanto maior a área de contato, menor a pressão sobre cada ponto do solo. É exatamente o que o torna eficiente em solos fracos.
A rigidez à flexão do radier também evita recalques diferenciais. Quando um trecho do solo cede mais que outro — comum em solos heterogêneos ou com bolsões de argila — a laje monolítica absorve essa diferença.
Em sapatas isoladas, esse mesmo recalque diferencial pode rachar paredes e comprometer a estrutura inteira.
Do ponto de vista técnico, o radier se distingue de uma simples laje de piso apoiada no solo por sua rigidez estrutural: ele é dimensionado para absorver e redistribuir as cargas ao terreno.
A ABNT NBR 6122 classifica como radier a fundação capaz de receber mais de 70% das cargas totais da edificação — parâmetro que orienta o engenheiro na escolha do sistema.
Quando Usar Radier: Tipos de Solo e Condições Ideais
O radier não é solução universal — ele depende das características do terreno e da edificação. Conhecer as condições em que ele se aplica evita erros de especificação e surpresas na obra.
Solos em que o radier é indicado:
- Argilas moles e solos compressíveis: solos com NSPT (índice de resistência à penetração) abaixo de 5 golpes nos primeiros metros. A grande área de contato do radier distribui melhor as cargas do que sapatas pontuais.
- Solos heterogêneos com risco de recalque diferencial: terrenos aterrados, com variações de compressibilidade ou bolsões de material orgânico. O monolitismo do radier amortece essas variações.
- Lençol freático alto: quando a água está próxima da superfície, o radier associado a impermeabilização eficiente é mais fácil de selar do que múltiplas sapatas individuais.
- Construções de baixa carga: casas térreas, sobrados simples e galpões leves, onde a pressão total transmitida é compatível com a resistência do solo.
- Solos melhorados ou compactados: após compactação e substituição de solo ruim por camada de brita ou areia compactada, o radier pode ser viável mesmo em terrenos originalmente problemáticos.
Quando o radier NÃO é indicado: edifícios de múltiplos andares com cargas elevadas; solos com capacidade portante tão baixa que exijam fundações profundas (estacas ou tubulões).
Também é inviável em terrenos com declive acentuado, que impedem a execução planar da laje.
Leia também: Tipos de Fundações em Projetos de Construção: Guia Completo
Vantagens e Desvantagens do Radier
O radier tem vantagens reais que justificam sua popularidade em habitações de baixo custo e solos fracos — mas também limitações que precisam ser conhecidas antes de especificá-lo.
Vantagens:
- Execução mais rápida: uma única concretagem cobre toda a fundação, eliminando múltiplas escavações e formas individuais de sapatas.
- Menor custo em solos fracos: quando o terreno exigiria sapatas muito grandes, o radier é mais econômico por aproveitar toda a área disponível.
- Redução de recalque diferencial: a rigidez monolítica da laje absorve diferenças de compressibilidade do solo, protegendo a estrutura acima.
- Serve de piso de concreto: com acabamento adequado, o radier dispensa a necessidade de contrapiso separado, reduzindo etapas e custo.
- Boa impermeabilização integrada: a manta impermeável sob o radier cria barreira eficiente contra umidade ascendente.
Desvantagens:
- Não é adequado para solos muito fracos: em solos com capacidade de carga inferior a 0,1 MPa, o radier pode recalcar de forma inaceitável mesmo bem dimensionado.
- Sensível à falta de compactação: se o terreno não for compactado corretamente antes da execução, ocorrem recalques localizados após a concretagem.
- Dificulta instalações hidráulicas: tubulações sob o radier precisam ser definidas antes da concretagem — alterações pós-obra exigem cortes na laje.
- Maior consumo de concreto: em solos de boa resistência, gasta mais material do que sapatas pontuais, tornando-se economicamente desvantajoso.

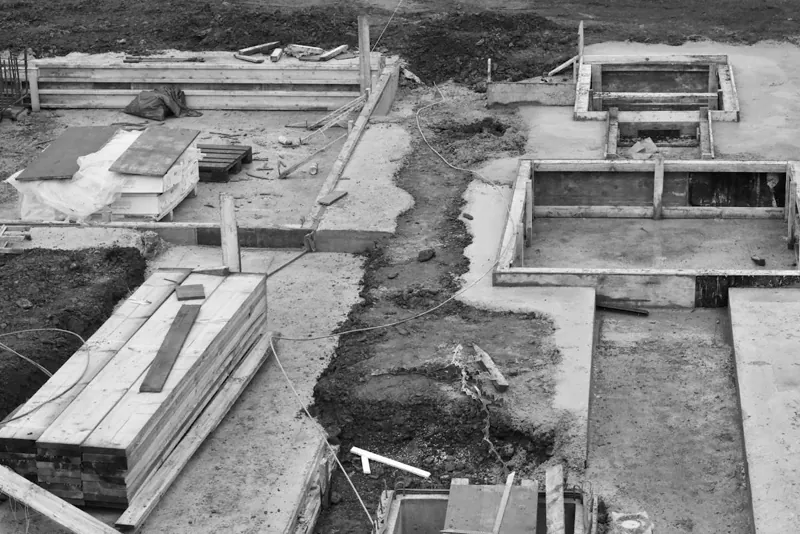

Como Executar Radier: Passo a Passo
A execução do radier segue uma sequência lógica que não pode ser alterada sem comprometer a qualidade da fundação. Cada etapa depende da anterior — pular qualquer uma delas é a causa mais comum de patologias.
Para facilitar a leitura em obra, agrupamos os 10 passos em três fases: preparação do terreno, base impermeável e estrutura, e concretagem final.

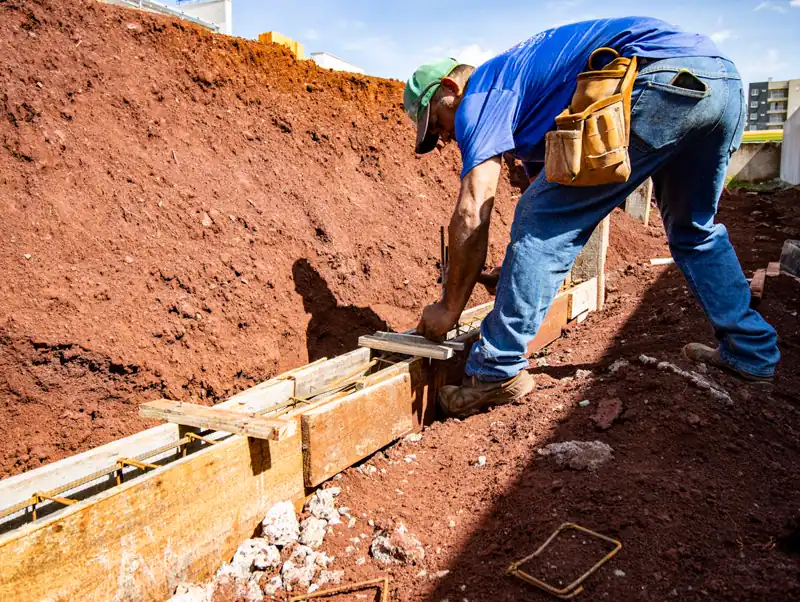

Fase 1 — Preparar o terreno (passos 1 a 4)
- Sondagem SPT: antes de tudo, realize a sondagem para conhecer o perfil do solo. O laudo SPT define a capacidade de carga admissível e confirma se o radier é viável. Sem sondagem, qualquer dimensionamento é especulação.
- Limpeza e locação: remova vegetação, raízes, entulho e camadas de solo orgânico (humus). Escave até atingir solo firme conforme indicado na sondagem — normalmente 30 a 60 cm de profundidade. Faça a locação das divisórias e tubulações com precisão.
- Instalação de tubulações: passe toda a rede hidrossanitária embutida antes da concretagem. Tubos de esgoto, água e eletrodutos devem estar fixados e testados nesta etapa. Após a concretagem, qualquer alteração exige quebra da laje.
- Compactação do solo: compacte o terreno com soquete ou compactador mecânico. A compactação precisa atingir pelo menos 95% do Proctor Normal — execute camadas de 15 cm, umedecendo e compactando cada uma.
Ponto crítico da Fase 1: 90% dos recalques pós-obra nascem aqui — em compactação mal feita ou sondagem ignorada. Não avance para a Fase 2 sem o ensaio de Proctor verificado.
Fase 2 — Base impermeável e armadura (passos 5 a 7)
- Lastro de concreto magro: aplique uma camada de concreto simples (traço 1:3:6, fck ≥ 10 MPa) com 5 cm de espessura. O lastro nivela a superfície, protege a armadura do contato com o solo e facilita o posicionamento das telas. A NBR 6122 exige este lastro.
- Impermeabilização: após a cura do lastro (mínimo 24 h), aplique manta asfáltica ou lona PEAD de 200 micras sobre toda a área. Dobre as bordas para criar banheira e solape as emendas em pelo menos 15 cm.

- Montagem da armadura: posicione as telas de aço CA-60 (ou barras CA-50) sobre espaçadores plásticos para garantir o cobrimento de projeto. Monte a malha inferior e, se o projeto exigir, a malha superior. Fixe as barras de arranque dos pilares perpendicularmente à laje. (O cobrimento e o espaçamento detalhados estão na seção seguinte.)
Ponto crítico da Fase 2: a sequência lastro → manta → tela é o que protege a impermeabilização. Apoiar a tela direto sobre a manta (sem cadeirinha) ou dispensar o lastro fura a barreira e gera umidade ascendente no piso.
Fase 3 — Concretar e curar (passos 8 a 10)
- Formas de borda: instale as formas laterais em madeira ou alumínio no perímetro da laje, fixadas e escoradas. Verifique o nível com régua e nível de bolha.

- Concretagem: use concreto usinado com fck ≥ 25 MPa, slump de 10 ± 2 cm. Lance o concreto continuamente, sem interrupções, para evitar junta fria. Adense com vibrador de imersão a cada 50 cm. Não adicione água ao concreto em obra.
- Acabamento e cura: desempolene a superfície com régua e desempenadeira. Inicie a cura imediatamente após o acabamento: cubra com lona ou aplique produto de cura química durante 7 dias mínimos. Evite trânsito na laje por 3 dias e carga estrutural antes de 28 dias.
Ponto crítico da Fase 3: o fck só se desenvolve com cura. Concreto curado por 7 dias chega a ter até 50% mais resistência que o mesmo concreto deixado secar ao sol — não pule a cura para ganhar um dia de cronograma.
Leia também: Baldrame: O Que É e Sua Importância na Construção Civil
Armadura, Concreto e Espessura: Os Dados Técnicos
O dimensionamento do radier é obrigatoriamente feito por engenheiro civil estrutural, mas conhecer os parâmetros usuais ajuda o arquiteto a coordenar o projeto e identificar especificações inadequadas.
Espessura: radiers residenciais simples — térreos, alvenaria estrutural ou pilares espaçados a até 4 m — são dimensionados normalmente entre 10 e 15 cm. Sobrados com carga maior podem chegar a 18–20 cm.
Espessuras abaixo de 10 cm não comportam com folga o cobrimento nominal exigido pela NBR 6118 para armadura em contato com o solo (3 cm na CAA I, 4 cm na CAA II) nem o vibrador de imersão adequadamente.
Concreto: o fck mínimo é função da classe de agressividade ambiental (Tabela 7.1 da NBR 6118), não do simples contato com o solo.
Em ambiente urbano (classe de agressividade II, a mais comum em fundações residenciais), a norma exige no mínimo fck = 25 MPa (C25).
Em solos agressivos (sulfatos, cloretos) ou com lençol freático agressivo, adota-se C30 com aditivo impermeabilizante.
O concreto deve ser usinado — traço feito em obra não garante homogeneidade em lajes de fundação.
Armadura: a tela soldada de aço CA-60 (nas malhas comerciais padronizadas Q92, Q138 ou Q196) é a mais usada em radiers residenciais.
Em regiões com maior variação de carga, o engenheiro pode especificar barras CA-50 distribuídas individualmente.
O espaçamento máximo entre barras segue a NBR 6118: o menor valor entre duas vezes a espessura da laje (2h) e 20 cm.
A armadura é apoiada sobre espaçadores (cadeirinhas) plásticos, que garantem o cobrimento nominal (cnom) em relação ao solo.
Pela Tabela 7.2 da NBR 6118, para elementos em contato com o terreno,
o cnom é 3 cm na CAA I e 4 cm na CAA II — e como a fundação residencial em meio urbano costuma se enquadrar na CAA II (a mesma classe que exige fck ≥ 25 MPa), adote 4 cm como padrão seguro;
reserve os 3 cm para a CAA I (ambiente seco, baixa agressividade).
Com controle rigoroso de execução, o item 7.4.7.5 da NBR 6118 permite reduzir a tolerância Δc de 10 para 5 mm; o cobrimento nominal cai, então, para 3,5 cm na CAA II (ou 2,5 cm na CAA I).
Lastro obrigatório: a NBR 6122 exige camada de concreto magro com espessura mínima de 5 cm sob o radier.
Sem o lastro, a manta impermeável é perfurada pela brita ou pelo solo áspero durante a armação — comprometendo a impermeabilização antes da concretagem.
Volume de concreto do radier
Estime quantos m³ de concreto usinado pedir na usina. Some 5% de perda já incluídos.
Estimativa de volume bruto (área × espessura). Não substitui o projeto estrutural, que define espessura e armadura pelo laudo de sondagem. Para o traço e a brita, use a Calculadora de Concreto.
Radier x Sapata x Baldrame: Comparativo Técnico e de Custo
A escolha entre radier, sapatas isoladas e baldrame depende do solo, da carga e do custo total de execução.
A tabela a seguir reúne os critérios principais para orientar a decisão — sem substituir o laudo de sondagem e o projeto estrutural.
| Critério | Radier | Sapata + Baldrame | Estaca + Viga de coroamento |
|---|---|---|---|
| Tipo de fundação | Superficial (rasa) | Superficial (rasa) | Profunda |
| Solo indicado | Fraco, argiloso, heterogêneo | Solo firme, NSPT ≥ 8 (piso da faixa de transição) | Solo muito fraco a grande profundidade |
| Capacidade de carga típica | Baixa a média (térreo, sobrado) | Média a alta | Alta (edifícios) |
| Custo relativo por m² | Médio | Baixo a médio | Alto |
| Velocidade de execução | Alta (1 concretagem) | Média (várias escavações) | Baixa (equipamentos especiais) |
| Risco de recalque diferencial | Baixo (laje monolítica) | Médio a alto (elementos isolados) | Muito baixo (estacas atingem camada firme) |
| Instalações embutidas | Antes da concretagem | Após execução do baldrame | Após execução das vigas |
| Norma de referência | NBR 6122, NBR 6118 | NBR 6122, NBR 6118 | NBR 6122 |
Na prática: para uma casa térrea em solo mole (NSPT em torno de 4), o radier tende a sair próximo ou abaixo do custo total do sistema sapata + baldrame.
O motivo é que, nesse solo, as sapatas precisariam ser grandes e numerosas — o que eleva escavação, formas e concretagem pontual.
A faixa de transição vai de NSPT 8 a 15. O piso de 8 (na tabela) marca onde sapatas isoladas começam a ser viáveis; acima de 15, em solo firme, o sistema sapata + baldrame normalmente sai mais barato.
Importante: os valores de NSPT (8 e 15) são referência orientativa de prática geotécnica, não limiares tabelados em norma. O ponto em que a sapata vira viável depende do tipo de solo e da tensão admissível do laudo.
Quem fixa o corte é o projeto estrutural sobre o boletim de sondagem — não uma tabela genérica nem a prática regional.
Dentro dessa faixa de transição, a decisão depende do número de pilares e da cotação local de escavação e concreto.
O custo final, porém, só se confirma com cotação local e projeto estrutural.
Exemplo de preço por m² (estimativa de mercado, não tabela oficial): em obras residenciais, o radier executado (material + mão de obra) costuma ficar entre R$ 120 e R$ 200 por m², com mediana próxima de R$ 160/m².
Não existe tabela ABNT de preço de fundação — esses números são apenas referência de mercado. Confirme sempre com cotação local antes de fechar orçamento.
Aplicando a uma casa térrea de 50 m²: 50 × R$ 160 ≈ R$ 8.000, dentro de uma faixa plausível de R$ 6.000 a R$ 10.000 só de fundação.
Em estudos de caso comparativos para casa popular em solo mole, o radier saiu cerca de 10 a 15% mais barato que a sapata corrida com viga baldrame no mesmo terreno.
O motivo: menor volume de concreto e menos escavações, mesmo com maior consumo de aço (a tela cobre toda a área). Trate os números como ordem de grandeza — variam com região, geometria e cotação do dia.
Leia também: Laje Nervurada: A Solução Inteligente para Grandes Vãos na Arquitetura
Normas ABNT Aplicáveis e Erros Comuns na Execução
O radier, por ser fundação, está sujeito a normas técnicas rigorosas. Ignorá-las não é só uma questão de conformidade — é um risco de colapso estrutural ou de vício construtivo que pode inviabilizar o imóvel.
As 4 normas ABNT que você precisa conhecer
Normas principais:
- ABNT NBR 6122:2019 (Emenda 1/2022) — Projeto e execução de fundações. Define o conceito de radier, exige lastro de 5 cm, prescreve investigação geotécnica prévia (sondagem SPT) e regula responsabilidade técnica. É a norma-mãe de qualquer projeto de fundação.
- ABNT NBR 6118 — Projeto de estruturas de concreto. Dimensionamento da laje (espessura, armadura, cobrimento), capacidade de carga, verificação de punção e flexão. Trabalha em conjunto com a NBR 6122.
- ABNT NBR 6484:2020 — Sondagem de simples reconhecimento com SPT. Define o método e a interpretação dos boletins de sondagem que embasam o dimensionamento do radier.
- ABNT NBR 9575:2010 — Impermeabilização: seleção e projeto. Orienta a escolha e a execução do sistema impermeabilizante sob e ao redor do radier.
Os 6 erros que mais comprometem o radier
Erros mais comuns que comprometem o radier:
- Executar sem sondagem SPT: o dimensionamento sem dados do solo resulta em radier subdimensionado ou superdimensionado. Sondagem é custo fixo obrigatório, não economia opcional.
- Omitir ou perfurar a manta impermeabilizante: durante a montagem da ferragem, espaçadores pontiagudos ou apoio direto da tela sobre a manta causam perfurações. Resultado: umidade ascendente e manchas de bolor no piso após a obra.
- Concretar sem lastro: sem o lastro de concreto magro, a brita perfura a manta, a armadura fica sem apoio nivelado e o cobrimento inferior fica comprometido.
- Adicionar água ao concreto em obra: aumenta a relação água/cimento, reduz a resistência final e aumenta a porosidade — o radier perde resistência e permeabilidade.
- Não compactar o solo em camadas: compactação superficial sem controle de camadas gera recalques meses após a entrega. O correto é compactar a cada 15 cm e verificar com ensaio de campo.
- Deixar passagens hidráulicas para depois: furar o radier com martelete para passar tubulação esquecida destrói a armadura local e cria ponto de fraqueza permanente.
Para fixar, o quadro abaixo resume cada erro pela lógica erro → consequência → correção, no formato que você usa em vistoria de obra:
| Erro | Consequência | Correção |
|---|---|---|
| Concretar sem sondagem SPT | Radier sub ou superdimensionado; recalque ou desperdício | Contratar sondagem antes do projeto; dimensionar pelo laudo |
| Tela apoiada direto na manta | Furo na impermeabilização; umidade ascendente e bolor | Usar espaçadores plásticos; lastro de 5 cm sob a manta |
| Adicionar água ao concreto na obra | Sobe a relação a/c; queda de fck e mais porosidade | Pedir slump correto (10 ± 2 cm) na usina; nunca remolhar |
| Compactar sem controle de camadas | Recalque localizado meses após a entrega | Compactar a cada 15 cm; exigir 95% do Proctor em ensaio |
| Tubulação lançada após a concretagem | Quebra da laje; armadura cortada e ponto fraco permanente | Fechar projeto hidráulico antes; testar tubos antes de concretar |
Mini-checklist antes de liberar a concretagem do radier (marque tudo antes de chamar o caminhão):
- Laudo SPT em mãos e fck definido em projeto (mínimo C25 em ambiente urbano).
- Solo compactado em camadas de 15 cm, com 95% do Proctor verificado.
- Lastro de concreto magro de 5 cm curado e nivelado.
- Manta ou lona PEAD 200 micras íntegra, com bordas em banheira e emendas de 15 cm.
- Tela CA-60 sobre cadeirinhas garantindo 4 cm de cobrimento (CAA II); arranques dos pilares amarrados.
- Toda a rede hidrossanitária embutida, fixada e testada sob pressão.
- Formas de borda escoradas e niveladas; slump confirmado na chegada do caminhão.
